Études de cas associées

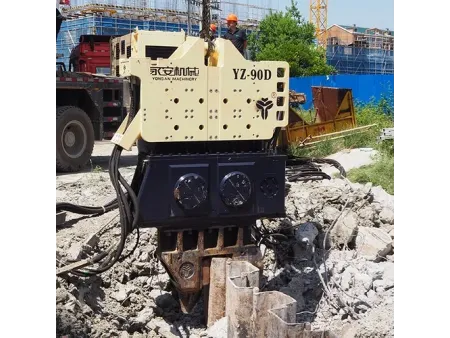

Projets de construction utilisant le vibrofonceur hydraulique YZ-90D

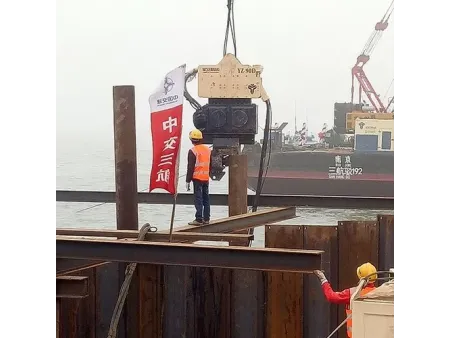

Construction de bâtiment dans la zone industrielle de Cangnan - Date du projet: janvier 2015
- Type de pieux: Pieux en U
- Longueur du pieu: 15m
- Poids des pieux: 1,14 tonne
- Épaisseur: 15.5mm
- Temps d'extraction des pieux: environ 10 min par pieu

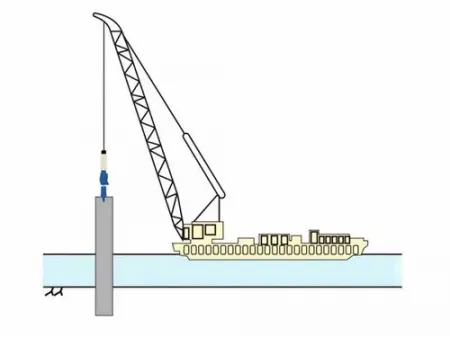

Battage en mer dans la construction d'autoroute - Date du projet: avril 2018
- Diamètre: 400 mm
- Type de pieux: Pieux tubulaires en acier et pieux de tôle
- Longueur du pieu:18 m

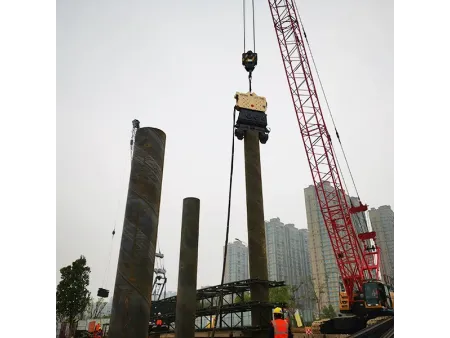

Projets de construction utilisant le vibrofonceur hydraulique YZ-110D
Construction ferroviaire dans la province du Jiangxi - Date du projet: décembre 2022
- Type de pieux: pieux tubulaires en acier
- Diamètre: 800 mm
- Longueur du pieu: 12 m (profondeur d'enfoncement: 8 m)
- Application: Pont de service
- Type de sol: Sol rouge
- Temps d'enfoncement des pieux: 15-20 minutes
Construction du pont de Hengqin dans la province du Guangdong - Date du projet: décembre 2022
- Type de pieux: pieux tubulaires en acier
- Diamètre: 1020 mm
- Épaisseur des pieux: 12 mm
- Longueur du pieu: 22 m
- Application: Pont de service (extraction des pieux avec vibrofonceurs)
- Type de sol: Argile
- Temps d'extraction des pieux: 15-20 minutes
Construction de la ligne ferroviaire à grande vitesse à Shanghai - Date du projet: juin 2022
- Type de pieux: pieux tubulaires en acier
- Diamètre: 800 mm
- Longueur du pieu: 23 m (profondeur d'enfoncement: 20 m)

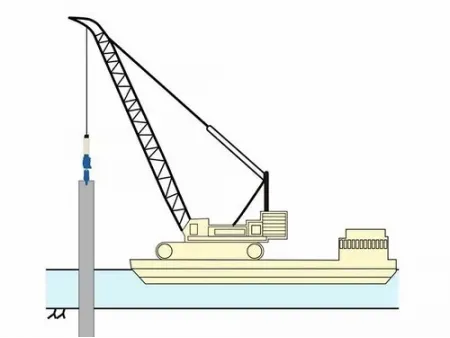

- Application: Batardeau offshore
- Type de sol: Sable mouvant
- Temps d'extraction des pieux: environ 1h
